工法の手順

Hybridニーディング工法

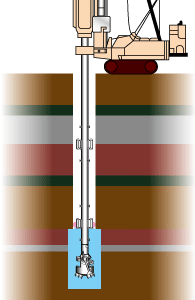

(1)攪拌バー・練り付けドラムを備えた特殊ロッド及び屈折した2本のアームを有する特殊オーガーヘッドを用いて、適宣掘削水を注入し孔内を攪拌し、練り付けドラムで泥土を孔壁に練り付けながら、根固め部上端深度まで掘削・反復する。

HybridニーディングⅡ工法

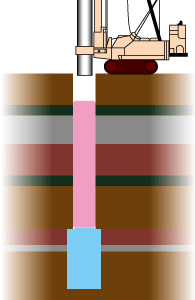

(2)所定深度まで掘削後、掘削ロッドにより掘削孔内を攪拌・練り付けして掘削孔を築造し、所定区間を拡大掘削して根固め部を築造する。

MFC-Ⅱ工法

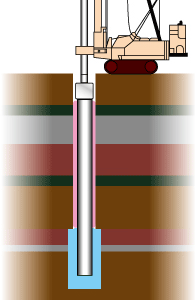

(3)根固め部を築造後、根固め液を所定量注入し混合攪拌して根固め液を築造する。その後、掘削孔に杭周固定液を注入し、孔内を混合・攪拌しながら掘削ロッドを引き上げる。

F.Ⅰ.工法

(4)そこへ、杭の鉛直度を直角2方向より確認しながら杭を建て込み、自重沈設する。

ST-F.Ⅰ.工法

(5)圧入及び回転沈設により、杭を所定の深度に定着させる。施工完了後、杭頭レベルを確認する。
